クリティカルパスとは?意味や求め方、PERT図による工程短縮のコツを徹底解説
クリティカルパスの意味や求め方、プロジェクト管理での重要性を専門家が分かりやすく解説します。PERT図(アローダイアグラム)の書き方や最早・最遅開始日の計算手順、スケジュール短縮を実現するクラッシングやファストトラッキングの手法まで網羅。CCPMなどの最新理論も含め、納期遅延を防ぎ効率的に工程を管理するための実践ガイドです。
目次
プロジェクトを成功に導く上で、最も頭を悩ませるのがスケジュールの管理です。膨大なタスクが複雑に絡み合う中で、どの作業が遅れると全体の納期に影響するのか、逆にどの作業には時間の余裕があるのかを正確に把握できているでしょうか。この問いに対する明確な答えを与えてくれるのが、クリティカルパスという概念です。
クリティカルパスは、プロジェクトの開始から終了までをつなぐ経路の中で、最も長い時間を要する一連の工程を指します。この経路上にあるタスクが1日でも遅れれば、プロジェクト全体の完了日も等しく1日遅れることになります。つまり、マネージャーが最も注視し、リソースを優先的に配分すべき対象がこのクリティカルパスです。
本記事では、クリティカルパスの基本的な定義から、PERT図を用いた具体的な算出ステップ、さらには遅延リスクを回避しつつ工期を短縮するための専門的なテクニックまでを徹底的に解説します。
クリティカルパスとは?
クリティカルパスとは、プロジェクトの開始地点から完了地点までを結ぶ複数の経路のうち、合計の所要時間が最も長くなる経路を指します。日本語では重大な経路という意味を持ち、プロジェクトの最短工期を決定する決定的な要素となります。
プロジェクトを適切にコントロールするためには、まずこの概念の本質を以下の3点から理解する必要があります。
最長経路がプロジェクト期間を決定する仕組み
PERT図やアローダイアグラムとの関係性
プロジェクトマネジメントにおける重要性
最長経路がプロジェクト期間を決定する仕組み
プロジェクトは通常、並行して進む複数のタスクの集合体ですが、全体の完了日はすべてのタスクが終了した瞬間に決まります。複数のルートが同時に進行している場合、一番時間がかかるルート、すなわち最長経路が完了しなければ、後続の作業や最終的な納品は行えません。
このため、最長経路の所要時間がそのままプロジェクト全体の必要期間となります。例えば、3日で終わるルートと10日で終わるルートが並行している場合、プロジェクトを終わらせるには最低でも10日かかります。この10日のルートこそが、全体の期間を支配するクリティカルパスです。
最も工期が長いルートを特定することが、プロジェクトをいつまでに完遂できるかを算出するための出発点となります。
PERT図やアローダイアグラムとの関係性
クリティカルパスを視覚的に特定するために用いられるのが、PERT図やアローダイアグラムと呼ばれるネットワーク図です。これはタスクを丸印(結合点)と矢印(作業)でつなぎ、それぞれの作業時間を記載することで、プロジェクトの全容をフローチャート化したものです。
ガントチャートが各タスクの期間を横棒で示すのに対し、PERT図はタスク同士の前後関係や依存関係を明確にすることに長けています。複雑に入り組んだ工程の中から、どの経路がボトルネックになっているのかを一目で判別できるようになります。
図解を用いることで、タスク間の複雑なつながりが整理され、数学的な計算による正確なパスの特定が可能になります。
プロジェクトマネジメントにおける重要性
プロジェクトマネジメントにおいて、クリティカルパスの把握はリソース配分の優先順位を決めるための絶対的な基準です。マネージャーの時間は有限であり、すべてのタスクに対して平等に目を配ることは現実的ではありません。
クリティカルパス上のタスクは遊び時間がゼロであるため、ここでの遅延は許されません。一方で、パスから外れたタスクには多少の遅れが許容される余裕が存在します。管理者はこの違いを理解し、重要なタスクに人員や予算を集中させることで、効率的な運営を実現します。
管理の力点をどこに置くべきかを明確にすることで、トラブルの未然防止と目標達成の確実性が飛躍的に高まります。
クリティカルパスを特定する3つのメリット
クリティカルパスの特定には一定の計算工数がかかりますが、それによって得られる恩恵は計り知れません。勘や経験に頼った管理から脱却し、数値に基づいた論理的なプロジェクト運営が可能になります。
具体的なメリットは、主に以下の3つのポイントに集約されます。
プロジェクト全体の所要時間を正確に把握できる
遅れが許されない作業が明確になりリスク管理できる
短縮すべき工程がわかり効率的なスケジュール調整ができる
プロジェクト全体の所要時間を正確に把握できる
クリティカルパスを算出することで、各作業の積み上げに基づいた客観的な納期を提示できるようになります。これにより、現場の状況を無視した根拠のないスケジュールの押し付けや、どんぶり勘定による無理な納期設定を排除できます。
クライアントや経営層に対しても、各工程の依存関係を示しながら納期の妥当性を論理的に説明することが可能です。万が一、無理な短縮を要求された場合でも、どの工程に無理が生じるかを具体的に示すことができます。
論理的な裏付けを持つスケジュールは、関係者間の信頼関係を築くための強力な武器となります。
遅れが許されない作業が明確になりリスク管理できる
プロジェクト内の膨大な作業の中から、1日の遅れも許されない致命的なタスクを特定できることは、リスク管理において非常に重要です。クリティカルパス上のタスクを事前に把握していれば、そこにエース級の人員を配置したり、予備の資材を確保したりといった対策をピンポイントで講じられます。
逆に、クリティカルパス以外のタスクには、フロートと呼ばれる余裕日数が存在することも判明します。この余裕を把握しておくことで、突発的なトラブルが発生した際に、どの作業なら後回しにしても全体に響かないかといった冷静な判断が可能になります。
リスクの濃淡を見極めることで、限られたリソースを最大限に活かした守りのマネジメントが実現します。
短縮すべき工程がわかり効率的なスケジュール調整ができる
納期を短縮する必要が生じた際、どのタスクを急がせるべきかを正確に判断できるようになります。意外と多い間違いが、クリティカルパスに含まれていない作業に人を増やしてしまうことです。どれほど余裕のある作業を早めても、全体の完了日は1分も縮まりません。
期間を短縮するためには、必ずクリティカルパス上のタスクに手を打つ必要があります。対象を絞り込むことで、最小限のコストと労力で最大限の短縮効果を得ることができます。

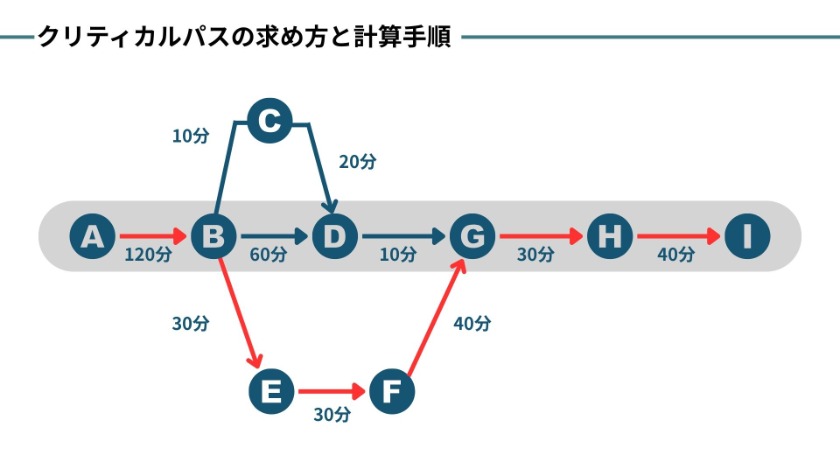

クリティカルパスの求め方と計算手順
クリティカルパスを正確に特定するためには、感覚的な判断ではなく、数学的な手順に従って数値を算出する必要があります。基本となるのは、全タスクの依存関係を図式化した上で、往路と復路の2段階の計算を行うことです。
具体的には、以下の4つのステップに沿って進めていきます。
タスクの洗い出しと所要時間の見積もり
タスク間の依存関係を整理して図式化する
最早開始日と最遅開始日を計算する
余裕日数(フロート)がゼロの経路を見つけ出す
タスクの洗い出しと所要時間の見積もり
まずは、プロジェクトを完遂するために必要なすべての作業をWBS(作業分解構成図)の形式でリストアップします。各作業の粒度を揃え、それぞれを終わらせるために標準的な状況で何日、あるいは何時間かかるかを見積もります。
この段階での見積もり精度が低いと、その後の計算結果がすべて無意味になってしまいます。過去の類似プロジェクトのデータや、実際に作業を担う担当者の意見を参考に、現実的な数値を設定することが重要です。
正確なタスクリストと見積もりが、クリティカルパス算出の強固な土台となります。
タスク間の依存関係を整理して図式化する
次に、洗い出したタスク同士の前後関係を整理します。Aという作業が終わらなければBを始められないといった先行・後行の関係を明確にし、それらを矢印でつないでアローダイアグラム(PERT図)を作成します。
単にタスクを並べるだけでなく、どの作業が並行して進められるのか、どのポイントで合流するのかを視覚的に整理していきます。この作業を通じて、プロジェクト全体の構造的なボトルネックが見えてくることも少なくありません。
工程の流れをネットワーク化することで、複雑なプロジェクトの全体像が誰の目にも明らかな形になります。
最早開始日と最遅開始日を計算する
図が完成したら、いよいよ数値の計算に入ります。まずはスタートからゴールに向かって足し算を行い、各タスクが最も早く開始できる日(最早開始日)を求めます。次に、ゴールからスタートに向かって引き算を行い、納期を守るために最も遅くとも開始しなければならない日(最遅開始日)を求めます。
この計算によって、各タスクにどれくらいのスケジュールの遊びがあるかが数値として算出されます。合流地点や分岐地点では、最も大きい数値(往路)や最も小さい数値(復路)を選択するというルールに基づき、慎重に計算を進めます。
余裕日数(フロート)がゼロの経路を見つけ出す
最後に、各タスクの最早開始日と最遅開始日の差を計算します。この差をフロート(余裕日数)と呼びます。フロートがゼロのタスク、つまり1日の遅れも許されないタスクを一筆書きでつないだラインが、求めるクリティカルパスとなります。
プロジェクトによっては、クリティカルパスが1本とは限らず、複数存在する場合もあります。この線上のタスクは、常に進捗を注視し、リソースを優先的に割り当てるべき最重要管理対象です。
余裕が全くない経路を浮き彫りにすることで、プロジェクトマネジメントにおける管理の焦点が定まります。
クリティカルパスを活用したスケジュール短縮テクニック
プロジェクトを進める中で、顧客からの納期前倒しの要望や、予期せぬトラブルによる遅延の挽回が必要になる場面は多々あります。そのような際、クリティカルパスを理解していれば、戦略的かつ効果的にスケジュールを短縮することが可能です。
代表的な短縮テクニックとして、以下の3つの手法を解説します。
リソースを集中投下するクラッシング
作業を並行して進めるファストトラッキング
クリティカルパス以外のタスク調整によるリソース平準化
リソースを集中投下するクラッシング
クラッシングとは、クリティカルパス上の特定のタスクに対し、人員の増員や設備の追加、外注の活用といった追加リソースを投入して、作業時間を物理的に短縮する手法です。残業を増やして稼働時間を延ばすことも、広義のクラッシングに含まれます。
この手法のメリットは、作業の質を落とさずに工期を確実に短縮できる点にあります。一方で、人件費や外注費などの追加コストが発生するため、費用対効果を慎重に見極める必要があります。
コストをかけて時間を買うという判断が必要な際に、最も確実性の高い選択肢となります。
作業を並行して進めるファストトラッキング
ファストトラッキングとは、本来であれば順番に進めるべき作業を、部分的に重なりを持たせて同時進行させることで期間を短縮する手法です。例えば、設計がすべて終わるのを待たずに、確定した部分から製造を開始するといったアプローチがこれに当たります。
追加コストを抑えつつ大幅な短縮を狙えるのが魅力ですが、後工程で判明した変更が前工程に波及し、大きな手戻りが発生するリスクを伴います。
リスクを許容してスピードを優先する手法であるため、綿密なコミュニケーションと高度な調整能力が不可欠となります。
クリティカルパス以外のタスク調整によるリソース平準化
リソース平準化は、プロジェクト全体のリソース配分を最適化することで間接的に工期を支える手法です。クリティカルパスから外れた、余裕のあるタスクに配置されている人員を、一時的にクリティカルパス上のタスクへ移動させます。
新たなコストを発生させずに、組織内のリソースをパズルのように組み替えることで効率を高めます。余裕日数を正確に把握しているからこそできる、マネージャーの腕の見せ所と言えるでしょう。
リソースの偏りを解消することで、追加予算なしにプロジェクトのスピードを加速させることが可能になります。
クリティカルパスが変わる?運用の注意点
クリティカルパスは、プロジェクト開始時に一度計算して終わりというものではありません。実際の進捗状況に応じて、その位置や重要度が刻々と変化する動的な存在です。運用の現場では、常に最新の状況を反映し続ける姿勢が求められます。
運用において特に注意すべき点は、以下の3点です。
進捗状況によってクリティカルパスが移動するリスク
余裕があるタスク(フロート)の管理と学生症候群
定期的な見直しとモニタリングの必要性
進捗状況によってクリティカルパスが移動するリスク
プロジェクトが進行すると、当初はクリティカルパスではなかった別のルートで想定外の遅延が発生することがあります。その遅延がルート上の余裕日数を使い果たしてしまった場合、そちらが新たな最長経路となり、クリティカルパスが移動してしまいます。
これをクリティカルパスの逆転と呼びます。昨日まで重点管理していたタスクよりも、ノーマークだったタスクのほうが重要度が高まるという事態は、多くの現場で発生します。
主戦場が変わる可能性を常に意識し、プロジェクト全体の進捗を俯瞰してモニタリングし続ける必要があります。
余裕があるタスク(フロート)の管理と学生症候群
余裕日数があるタスクの担当者は、期限が迫るまで着手を先延ばしにする傾向があります。これを学生症候群と呼びます。夏休みの宿題を最終日に慌ててやるのと同じ心理であり、せっかくの余裕を意味なく消費してしまいます。
もし、余裕を使い果たした状態でトラブルが起きれば、そのタスクは即座にクリティカルパス化し、全体の遅延を引き起こします。余裕があるからといって放置せず、可能な限り早めに着手させる管理が必要です。
定期的な見直しとモニタリングの必要性
クリティカルパス管理を形骸化させないためには、週次や月次の進捗会議で必ずパスの再計算を行うプロセスを組み込みます。実績値を入力し、残りの作業時間を再見積もりすることで、現在の真のクリティカルパスがどこにあるかを常に明らかにします。
状況の変化を迅速にスケジュールへ反映させることで、手遅れになる前に対策を打てるようになります。計画と実績の乖離を放置せず、常に最新の地図に書き換え続けるアジャイルな姿勢が不可欠です。
業界別・クリティカルパスの具体例と事例
クリティカルパスの概念は普遍的ですが、その現れ方は業界の特性によって異なります。どのような作業がパスになりやすいのか、具体的な事例を通じてイメージを深めていきましょう。
代表的な3つの業界における活用シーンを紹介します。
建設工事におけるクリティカルパス事例
システム開発におけるクリティカルパス事例
新製品開発におけるクリティカルパス事例
建設工事におけるクリティカルパス事例
建設業界は、物理的な制約によって作業順序が厳格に決まっているため、クリティカルパス管理が最も古くから活用されてきました。例えば、基礎工事が終わらなければ柱は立てられず、屋根が完成しなければ内装工事は進められません。
特に、コンクリートの打設後の養生(乾燥待ち)などは、リソースを投入しても短縮できない物理的なクリティカルパスとなります。こうした動かせない工程を軸に、周辺の並行作業(電気工事や配管工事など)をいかに効率よく配置するかが工程管理の肝です。
物理的な順序関係がパスを支配するため、天候リスクなども加味した精度の高い計画が求められます。
システム開発におけるクリティカルパス事例
ITシステム開発では、要件定義から基本設計、詳細設計といった上流工程の連続がクリティカルパスになるのが一般的です。これらが完了しないとプログラミングに着手できず、全体のスケジュールが後ろにずれ込みます。
一方で、画面デザインの作成やマニュアルの執筆などは、開発と並行して進められるため、クリティカルパスから外れることが多い工程です。ただし、近年ではマイクロサービス化などにより開発が並列化されており、どのモジュールの開発が最も時間を要するかを見極めることが重要になっています。
論理的な依存関係を正確に把握し、設計の遅れがテスト工程を圧迫しないような配慮が必要です。
新製品開発におけるクリティカルパス事例
製造業の新製品開発プロジェクトでは、技術的な開発そのものよりも、外部機関による許認可や安全認証の取得、特許出願などのプロセスがクリティカルパスになるケースが多く見られます。
自社の努力だけでは制御できない、法的な待ち時間や行政の審査期間が全体の納期を決定づけます。こうした事例では、いかに早く申請書類を揃えて提出するか、あるいは申請までの準備期間をどれだけ短縮できるかが、市場投入のスピードを左右します。
外部要因との接点をパスとして認識し、そこから逆算したスケジュール戦略を立てることが成功の鍵です。
クリティカルパス管理に役立つツール
プロジェクトの規模が大きくなり、タスクが数百、数千と増えてくると、もはや手計算でクリティカルパスを追い続けるのは不可能です。現代のプロジェクト管理では、計算を自動化し、進捗をリアルタイムに反映できるデジタルツールの活用が一般的です。
管理の目的や段階に合わせて、以下のツールを使い分けるのが効果的です。
Excelやスプレッドシートでのガントチャート作成
プロジェクト管理ツールの自動計算機能
マインドマップツールによるタスク分解と整理
Excelやスプレッドシートでのガントチャート作成
Excelやスプレッドシートは、手軽に導入できるため、小規模なプロジェクトや個人のタスク管理によく使われます。条件付き書式や数式を組み込むことで、簡易的なクリティカルパスの特定や色付けが可能です。
ただし、タスク間の複雑な依存関係を表現するには限界があり、一つの日程を変更した際に全体を自動で再計算させる設定は非常に手間がかかります。また、複数人での同時編集によってファイルが壊れるリスクも考慮しなければなりません。
初期段階の検討や小規模な調整には適していますが、本格的な管理には専門ツールへの移行を検討すべきでしょう。
プロジェクト管理ツールの自動計算機能
Backlog、Asana、Wrike、Microsoft Projectなどのプロジェクト管理ツールには、タスク同士をリンクさせるだけでクリティカルパスを自動で算出し、強調表示してくれる機能が備わっています。
進捗が遅れた際も、影響を受ける後続タスクの開始日が自動的にスライドされ、常に最新の完了予測日が表示されます。誰がどのタスクに時間を取られているかも一目で分かるため、リソースの再配分もスムーズに行えます。
管理工数の大幅な削減と、チーム内でのリアルタイムな状況共有を実現するためには、最も推奨される選択肢です。
マインドマップツールによるタスク分解と整理
クリティカルパスを計算する前段階として、プロジェクトに必要な作業を漏れなく洗い出す必要があります。この際に役立つのが、MiroやXMindなどのマインドマップツールです。
中心となるゴールから枝を伸ばすようにタスクを書き出していくことで、抜け漏れを防ぎ、階層構造(WBS)を視覚的に整理できます。この段階でタスク間の依存関係をメモしておくことで、その後のPERT図作成やツールへの入力が非常にスムーズになります。
思考の整理と全体像の把握に特化したツールを併用することで、クリティカルパスの算出精度を根本から高めることができます。
クリティカルパスとTOC(制約理論)の関係
クリティカルパス法(CPM)をさらに進化させた考え方に、エリヤフ・ゴールドラット博士が提唱したTOC(制約理論)があります。これはシステムの成果を決定づけるボトルネックに注目する理論であり、プロジェクト管理の分野ではCCPMとして具体化されています。
従来の手法との違いを理解するために、以下のポイントを整理します。
ボトルネックとクリティカルパスの違い
クリティカルチェーン・プロジェクトマネジメント(CCPM)
バッファ(余裕)を一箇所に集約する管理手法
ボトルネックとクリティカルパスの違い
クリティカルパスが主にタスクの所要時間という時間の制約に注目するのに対し、TOC(制約理論)におけるボトルネックは、人員や設備といった物理的なリソースの制約も考慮に入れます。
例えば、2つのタスクが並行していても、それらをこなせる担当者が一人しかいない場合、それらは直列の作業となり、そこが全体の速度を制限するボトルネックとなります。このように、時間の流れだけでなく、誰がいつ稼働できるかというリソースの制約までを含めて最長経路を特定します。
実行可能性の高い計画を立てるためには、単なる作業時間だけでなく、リソースの重複という制約を無視することはできません。
クリティカルチェーン・プロジェクトマネジメント(CCPM)
CCPMは、リソースの競合も考慮に入れた最長経路であるクリティカルチェーンを管理の軸とする手法です。最大の特徴は、個別のタスクに持たせていた隠れた余裕(バッファ)を一旦すべて取り上げ、プロジェクトの最後にまとめて管理する点にあります。
各担当者はバッファのない厳しい期限で作業に当たりますが、万が一遅れてもプロジェクト全体の最後にあるバッファを消費するだけで済むため、過度なストレスを避けつつ、学生症候群による時間の浪費を防ぐことができます。
心理的な余裕を戦略的な余裕に変えることで、プロジェクト全体の納期遵守率を飛躍的に向上させます。
バッファ(余裕)を一箇所に集約する管理手法
CCPMでは、個別の納期管理ではなく、最後に集約したプロジェクトバッファの残り具合をモニタリングします。タスクが遅延してバッファが削られても、その減り具合が許容範囲内であれば静観し、一定のラインを超えたら対策を講じるという信号機のような管理を行います。
これにより、細かな遅れに一喜一憂することなく、本当に危機的な状況になった時だけマネージャーが介入できる効率的な体制が整います。余裕を分散させず一箇所に集めることで、プロジェクト全体としてのレジリエンス(回復力)が高まります。
バッファの残量を管理の指標とすることで、客観的かつストレスの少ないプロジェクト運営が可能になります。
まとめ
クリティカルパスは、複雑なプロジェクトを確実にゴールへと導くための最重要の指標です。最も時間の長い経路を特定することで、リソースを集中すべきタスクが明確になり、根拠に基づいた納期設定やリスク管理が可能になります。PERT図を用いた丁寧な算出と、クラッシングやファストトラッキングといった短縮テクニックを組み合わせることで、納期遅延という最大の課題を克服できるようになります。
ただし、クリティカルパスはプロジェクトの進捗に応じて移動する生き物であることを忘れてはなりません。デジタルツールを活用して常に最新の状況をモニタリングし、必要に応じてCCPMのようなバッファ管理手法を取り入れるなど、柔軟なマネジメント姿勢が求められます。
納期を守ることは、単なるスケジュールの遵守ではなく、クライアントやチームメンバーとの信頼を守ることそのものです。本記事で解説したクリティカルパスの知識を実務に落とし込み、迷いのないプロジェクト運営を実現してください。まずは現在のプロジェクトの依存関係を書き出し、どこに余裕があり、どこに遊びがないのかを可視化することから始めてみてはいかがでしょうか。
コンサルティングのご相談ならクオンツ・コンサルティング
コンサルティングに関しては、専門性を持ったコンサルタントが、徹底して伴走支援するクオンツ・コンサルティングにご相談ください。
クオンツ・コンサルティングが選ばれる3つの理由
②独立系ファームならではのリーズナブルなサービス提供
③『事業会社』発だからできる当事者意識を土台にした、実益主義のコンサルティングサービス
クオンツ・コンサルティングは『設立から3年9ヶ月で上場を成し遂げた事業会社』発の総合コンサルティングファームです。
無料で相談可能ですので、まずはお気軽にご相談ください。
関連記事
専門用語
プロジェクトにおけるポートフォリオとは?プログラムとの違いやPPMによる管理手法を解説
プロジェクト管理の上位概念である「ポートフォリオ」について、プログラムやプロジェクトとの定義の違い、PMBOKに基づく階層構造、そして管理手法であるPPMの導入プロセスを専門家が詳しく解説します。リソースの最適配分や投資対効果(ROI)を最大化し、経営戦略を確実に実行するための具体的な指標やツールの選び方まで網羅。企業の意思決定の精度を高めたい経営層や管理職、PM必見の内容です。
専門用語
DevOpsとアジャイル開発の違いとは?共通点や関係性、併用するメリットを徹底解説
DevOpsとアジャイル開発の違いを、解決する課題、目的、関係性の観点から専門家が徹底解説します。両者は対立する概念ではなく、CI/CDなどの技術を介して相互に補完し合う関係にあります。併用によるリードタイム短縮やSREとの違い、導入の成功ポイントまで、8,000字を超える圧倒的な情報量で詳しくまとめました。
専門用語
プロジェクトカレンダーとは?作り方やメリット、Excel・アプリでの管理術を徹底解説
プロジェクトカレンダーの定義やメリット、ExcelやGoogleカレンダーでの作り方を詳しく解説します。ガントチャートとの違いや、リソースカレンダー等の種類、AsanaやMS Projectといった推奨アプリまで網羅。納期遅延を防ぎ、チームの稼働日設定を最適化するための実務的なノウハウを専門家が伝授します。
専門用語
ERPコンサルとは?仕事内容やSEとの違い、年収が高い理由と将来性を徹底解説
ERPコンサルタントの仕事内容、システムエンジニア(SE)との違い、年収水準、将来性を専門家が詳しく解説します。SAPやOracleなどの製品知識だけでなく、業務改革(BPR)を担う役割や未経験からのキャリアパス、2027年問題の影響まで、ERPコンサルを目指す方が知っておくべき情報を網羅しました。
専門用語
8Dとは?問題解決の手順とレポートの書き方、原因の特定法を解説
8D(Eight Disciplines)とは、品質問題やクレーム解決のための世界標準的な手法です。本記事では、D0からD8までの各プロセスの手順、根本原因分析のコツ、8Dレポートの書き方を詳しく解説します。フォード社が確立した問題解決のフレームワークを学び、再発防止を確実にするスキルを身につけましょう。
専門用語
SAP Basisとは?仕事内容や年収、クラウド時代に求められるスキルと将来性
SAP Basis(ベーシス)の基礎知識から具体的な仕事内容、年収、将来性まで網羅的に解説します。業務コンサルタントとの違いや、SAP NetWeaverの技術基盤、クラウド時代(RISE with SAP)における役割の変化、必要なスキルセット、認定資格の取得メリットまで、専門家が詳しく解き明かします。
専門用語
S/4HANAとは?ECC6.0との違いやクラウド版の種類、3つの移行方式を徹底解説
SAP S/4HANA(エスフォーハナ)の基本概念からECC 6.0との違い、クラウド版の提供形態、そして移行方式(グリーン・ブラウン・ブルーフィールド)まで詳しく解説します。2027年問題の対策や、ユニバーサルジャーナルによるデータ構造の刷新など、次世代ERPへの移行を検討する企業が知っておくべき情報を網羅しました。
専門用語
ERPとSAPの違いとは?世界シェアNo.1の理由や機能、他社製品との比較を解説
ERPとSAPの違いを明確に解説します。ERPは統合基幹業務システムという概念、SAPはその市場で世界シェアを誇るドイツ企業の製品名です。なぜSAPが選ばれるのか、主要モジュールの機能、OracleやDynamics 365といった他社製品との比較、そしてS/4HANAへの進化や導入プロジェクトの注意点まで、専門家が詳しく網羅します。
専門用語
SAP Fioriとは?SAP GUIとの違いやS/4HANAでの役割、3つのアプリタイプを解説
SAP Fioriの定義や従来のSAP GUIとの違い、S/4HANAでの重要な役割を専門家が詳しく解説します。3つのアプリタイプ(トランザクション、分析、ファクトシート)の特徴や、業務効率を高めるデザイン原則、技術基盤となるSAPUI5まで網羅。現場のUXを刷新し、リアルタイムな経営判断を支援するFioriの導入メリットと注意点を凝縮しました。
