ボトルネックとは?意味や原因、業務の停滞を防ぎ成果を最大化する解消法
ボトルネックの意味や原因、ビジネス・IT・製造現場での使われ方を解説。TOC(制約理論)に基づく発見・解消の5ステップやECRSを用いた業務改善手法、ITシステムの対策技術までを網羅。業務の停滞を防ぎ、組織全体の成果を最大化するための実践ガイドです。
目次
業務がどこかで詰まってしまい、全体の進行が遅れている。特定の人や部署に仕事が集中し、そこが原因で納期が遅れる。こうした状況は、多くのビジネス現場で頻繁に発生しています。この全体の流れを滞らせ、成果を制限している要因こそが「ボトルネック」です。
ボトルネックを放置することは、単なる遅延だけでなく、在庫の増加、キャッシュフローの悪化、従業員の疲弊といった深刻な経営リスクを招きます。しかし逆に言えば、ボトルネックを正確に特定し解消できれば、少ない投資で組織全体のパフォーマンスを劇的に向上させることが可能です。
本記事では、ボトルネックの基本的な意味や発生原因から、TOC(制約理論)に基づく具体的な解消ステップ、ITシステムにおける技術的な対策、そして業界別の改善事例までを体系的に解説します。業務効率化と生産性向上のための実践的な手引きとしてご活用ください。
ボトルネックとは何か?
ボトルネックとは、システムやプロセス全体の中で、処理能力や容量が最も低く、全体の結果(アウトプット)を制約している箇所を指す言葉です。
語源は、ワインなどの「瓶(ボトル)の首(ネック)」に由来します。瓶の本体がどれほど大きくても、中身が注がれる速度は最も狭い首の部分の太さによって決まってしまいます。この物理的な現象になぞらえて、ビジネスや産業の現場において、全体の進行速度や生産量を制限している「最も弱い環(リンク)」のことをボトルネックと呼ぶようになりました。
単なる問題点ではなく、全体の結果を左右する制約条件であるという点が、この言葉の持つ重要な意味合いです。
ビジネスシーンにおける「ボトルネック」の意味
ビジネスシーン全般において、ボトルネックは業務の流れを滞らせ、プロジェクトの進捗や組織の成果を阻害している要因を指します。例えば、あるプロジェクトにおいて、資料作成や実務作業は順調に進んでいるにもかかわらず、最終承認を行う上長の確認が遅れているために、プロジェクト全体が止まってしまうケースがあります。この場合、その上長の承認プロセスがボトルネックとなります。
また、営業活動において、見込み客の獲得(リードジェネレーション)は大量にできているのに、商談を行う営業担当者が不足しているために成約数が伸びない場合、営業担当者のリソースがボトルネックです。このように、一連の業務プロセスの中で「そこが詰まることで全体が遅れる箇所」を特定し、改善の対象として認識するために使われます。
IT・システム用語としての「ボトルネック」の意味
ITやシステム運用の分野において、ボトルネックはコンピュータシステムの処理性能や通信速度を低下させている特定の構成要素を指します。システム全体のパフォーマンスは、構成する要素(CPU、メモリ、ディスク、ネットワークなど)の中で最も性能が低い部分に合わせて決まります。
例えば、最新の高性能なCPUを搭載したサーバーであっても、メモリ容量が極端に少なければ、データの読み書きに時間がかかり、システム全体の動作は遅くなります。この場合、「メモリがボトルネックになっている」と表現します。
同様に、通信回線の帯域幅が狭いためにデータの転送速度が出ない場合は、ネットワークがボトルネックとなります。システムチューニングにおいては、このボトルネックを特定し解消することが、パフォーマンス向上のための最も効果的なアプローチとなります。
生産管理・製造現場における「ボトルネック」の意味
生産管理や製造現場において、ボトルネックは生産ライン全体のスループット(単位時間あたりの生産量)を決定づけている工程や設備を指します。「ネック工程」や「制約工程」とも呼ばれます。
例えば、組立工程が1時間に100個処理できる能力を持っていても、その前の部品加工工程が1時間に50個しか処理できなければ、最終的な製品は1時間に50個しか完成しません。この場合、部品加工工程がボトルネックです。ボトルネック工程の手前には、処理待ちの仕掛品(中間在庫)が山積みになり、ボトルネック工程の後ろは材料が来ないために手待ち状態(稼働停止)が発生します。
工場全体の生産能力を上げるためには、このボトルネック工程の能力を引き上げることが唯一の解決策となります。
ボトルネックと「律速段階」の違い
ボトルネックと非常によく似た概念に、化学反応や生物学の分野で使われる「律速段階(りっそくだんかい)」という言葉があります。律速段階とは、一連の化学反応プロセスの中で最も反応速度が遅く、全体の反応速度を支配している段階のことを指します。意味合いとしてはボトルネックとほぼ同義であり、全体のスピードが最も遅いパートに依存するという構造は同じです。
しかし、ビジネスや業務改善の文脈においては、律速段階という言葉よりもボトルネックの方が一般的に使われます。また、ボトルネックには「解消すべき問題点」「改善のターゲット」というネガティブかつ能動的なニュアンスが強く含まれるのに対し、律速段階は現象を客観的に記述する際に使われることが多いという微妙な違いがあります。
なぜボトルネックが発生するのか?主な4つの原因
組織やシステムにおいてボトルネックが発生する原因は多岐にわたりますが、それらを深く掘り下げていくと、いくつかの根本的な要因に分類することができます。ここでは、ボトルネックを引き起こす4つの原因について解説します。
リソース(人・モノ・金)の不足や偏り
最も一般的かつ物理的な原因は、特定の工程や業務に対するリソース(資源)の不足や偏りです。「人」で言えば、特定のスキルを持つ担当者が一人しかいない、あるいは単純に業務量に対して人員が足りていない状態です。「モノ」で言えば、設備の台数が不足している、PCやサーバーのスペックが低いといった状況が挙げられます。「金」であれば、必要なツールを導入するための予算がないことが原因となるでしょう。
需要の変動に対してリソースの配分調整が追いついていない場合や、特定のエース社員に業務が集中しすぎている場合など、リソースのアンバランスが処理能力の限界を生み出し、そこがボトルネックとなって顕在化します。
業務プロセス・フローの設計不備
業務の手順や仕組みそのものに構造的な欠陥がある場合も、深刻なボトルネックを生み出します。例えば、承認プロセスが過剰に多段階になっており、実務よりも承認待ちの時間が長くなっているケースや、部門間の連携フローが明確でなく、ボールの押し付け合いが発生して作業が止まってしまうケースなどが該当します。
また、時代遅れの慣習やルールがそのまま残っており、現代のスピード感やツールの仕様に合わなくなっていることも少なくありません。業務プロセスが複雑に入り組み、無駄な重複作業や手戻りが発生しやすい設計になっていると、特定の箇所に負荷が集中し、全体の流れを堰き止める原因となります。
スキルやナレッジの属人化
特定の業務が「あの人でないと分からない」「あの人でないとできない」という属人化した状態にあることは、極めてリスクの高いボトルネック要因です。その担当者がいる間は業務が回るかもしれませんが、会議中、外出中、あるいは休暇中や病欠時には、その業務が完全にストップしてしまいます。マニュアルが存在せず、業務知識が個人の頭の中にしかない暗黙知の状態では、他のメンバーがサポートに入ることすらできません。
また、属人化は教育コストを高め、人材の流動性を低下させるため、長期的には組織全体の対応力を弱める原因にもなります。スキルの平準化ができていないことが、特定の担当者をボトルネック化させるのです。
外部環境の変化と対応の遅れ
内部的な要因だけでなく、外部環境の急激な変化によって、これまで問題なく機能していた箇所が突如としてボトルネックになることもあります。例えば、市場での需要が急増し、これまでの生産体制や物流体制では捌ききれなくなった場合や、サプライチェーンの混乱により特定の部品が入手困難になった場合などです。
また、法改正や新たな規制への対応が必要になり、確認作業や手続きが増加することで、法務部門やコンプライアンス部門がボトルネック化することもあります。環境の変化スピードに対して組織の適応や体制変更が遅れると、想定外の負荷がかかった箇所が処理能力の限界を迎え、全体の制約となってしまいます。
ボトルネックを放置することで生じるリスクと悪影響
ボトルネックは単に「仕事が遅れる」だけの問題ではありません。解消せずに放置し続けると、組織全体に対して様々な悪循環を引き起こし、経営数値や組織風土にまで深刻なダメージを与える可能性があります。ここでは、ボトルネックがもたらす代表的な4つのリスクについて詳述します。
全体の生産性・スループットの低下
ボトルネックの最大の問題は、そこが組織全体の成果の上限を決めてしまう点にあります。他の工程がどれほど優秀で、どれほど高速に処理できたとしても、ボトルネック工程の処理能力を超えて成果物を出すことはできません。
例えば、営業が100件の案件を獲得しても、製造部門が50件しか作れなければ、売上は50件分しか立ちません。ボトルネック以外の部署が頑張って稼働率を上げても、それは単なる作りすぎのムダになるだけで、組織全体としてのスループットは向上しません。ボトルネックを放置することは、組織全体のポテンシャルを浪費し、生産性を著しく低下させることと同義です。
納期遅延と顧客満足度の喪失
ボトルネックによる処理の停滞は、リードタイムの長期化に直結します。これは顧客視点で見れば「納期が遅い」という評価になります。競合他社が即納体制を整えている中で、自社だけがボトルネックの影響で納品に時間がかかれば、競争力を失い、失注や顧客離れを招くことになります。
また、ボトルネック工程でのトラブルは全体のスケジュール遅延に直結するため、納期の遵守率も低下します。「いつも納期に遅れる」「対応が遅い」というレッテルを貼られることは、企業の信頼性(ブランド)を毀損し、将来的なビジネスチャンスを喪失する重大なリスクとなります。
在庫の過剰な積み上がりとキャッシュフロー悪化
ボトルネック工程の手前では、前工程から送られてきた処理待ちの仕事や仕掛品が必ず滞留します。製造業であれば、これは物理的な「中間在庫」の山となります。在庫は保管スペースを圧迫し、管理コストを増大させるだけでなく、現金をモノに変えて寝かせている状態であるため、キャッシュフローを悪化させます。
事務作業においても同様で、処理待ちの書類やデータの山は、情報の鮮度を落とし、管理の手間を増やします。また、ボトルネックより後の工程は仕事が来ないため手待ち状態となり、リソースの無駄遣いが発生します。在庫の偏在とリソースの空費は、経営効率を大きく下げる要因です。
従業員の長時間労働とモチベーション低下
ボトルネックとなっている工程や担当者には、常に処理能力を超える負荷がかかり続けます。その結果、残業や休日出勤が常態化し、長時間労働による心身の疲弊や健康被害のリスクが高まります。特定の個人に責任と負担が集中する状況は、メンタルヘルス不調や離職の直接的な原因となります。
一方で、ボトルネック以外の工程の従業員も、仕事が回ってこないことによる手持ち無沙汰や、急な遅延対応による突発的なスケジュール変更に振り回されることでストレスを感じます。組織全体に不公平感や閉塞感が漂い、従業員のモチベーションやエンゲージメントが低下する悪循環に陥ります。
ボトルネックの発見・特定方法
ボトルネックを解消するためには、まず「どこがボトルネックなのか」を正確に特定しなければなりません。感覚や推測だけで対策を行うと、本当のボトルネックではない場所を改善してしまい、効果が出ないばかりか新たな問題を引き起こすこともあります。事実とデータに基づいてボトルネックを可視化するための具体的な4つの手法を紹介します。
業務フローチャートによる全体像の把握
業務の一連の流れ(プロセス)を図式化し、可視化することは、ボトルネック発見の基本です。誰が、いつ、何をインプットとし、どのような処理を行って、何をアウトプットしているのかをフローチャートに書き出します。
これにより、業務の流れが複雑に入り組んでいる箇所、承認ルートが重複している箇所、あるいは複数の矢印が集中している箇所などが視覚的に明らかになります。特に、部門をまたぐ境界線(インターフェース)では連絡ミスや待機時間が発生しやすいため、フローチャート上で部門間の受け渡しポイントを確認することが重要です。全体像を俯瞰することで、構造的な問題点に気づくことができます。
定量データの分析とKPIモニタリング
各工程のパフォーマンスを数値化し、定量データに基づいてボトルネックを特定します。具体的には、各工程の「処理時間(サイクルタイム)」、「処理件数」、「稼働率」、「仕掛り在庫数(未処理案件数)」などを測定します。
データの中で、平均処理時間が他と比べて極端に長い工程や、稼働率が常に100%近くで余裕がない工程、あるいはその直前に未処理在庫が積み上がっている工程があれば、そこがボトルネックである可能性が高いです。KPI(重要業績評価指標)としてこれらの数値を定点観測することで、一時的な遅延なのか、恒常的なボトルネックなのかを判断することも可能になります。
現場ヒアリングと定性情報の収集
データには表れにくい現場の実態や負担感を把握するために、実際に業務を行っている担当者へのヒアリングを行います。「いつも誰の承認待ちで止まるのか」「どの作業が一番時間がかかるのか」「何が原因で手戻りが発生するのか」といった現場の生の声を収集します。
現場担当者は、日々ボトルネックの影響を肌で感じているため、「あそこの工程が詰まっている」「このシステムが使いにくい」といった具体的な不満や気づきを持っています。定性的な情報と定量的なデータを突き合わせることで、より精度の高いボトルネック特定が可能になります。現場の納得感を得るためにも、対話を通じた現状把握は不可欠です。
プロセスマイニングツールの活用
近年注目されているのが、ITシステムのログデータ(イベントログ)を解析し、実際の業務プロセスを自動的に可視化・分析する「プロセスマイニング」です。ERPやCRM、ワークフローシステムなどの操作履歴から、「いつ誰がどの画面を開き、どのボタンを押したか」といったデータを収集し、実際の業務の流れをデジタル上で再現します。
これにより、想定していた業務フローと、実際に行われているフローの乖離を発見したり、例外的な処理や手戻りが発生している箇所を特定したりすることができます。

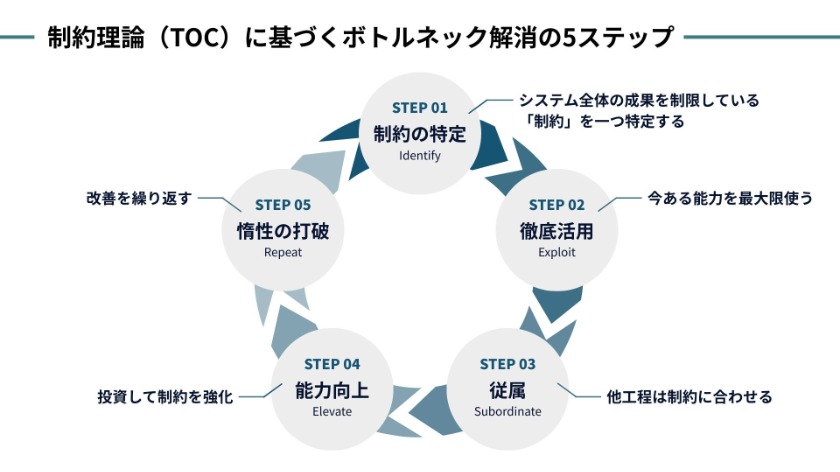

制約理論(TOC)に基づくボトルネック解消の5ステップ
物理学者のエリヤフ・ゴールドラット博士が提唱した「制約理論(TOC:Theory of Constraints)」は、ボトルネック(制約条件)に着目してシステム全体のパフォーマンスを最大化するためのマネジメント手法です。ベストセラービジネス小説『ザ・ゴール』でも紹介されたこの理論は、以下の5つのステップ(集中改善プロセス)を繰り返すことで、継続的に組織を改善していくアプローチを提供します。
ステップ1:制約(ボトルネック)を見つける
最初のステップは、システム全体の成果を制限している「制約」を一つ特定することです。組織には無数の問題点があるかもしれませんが、全体の結果を左右する最大の要因は通常ごくわずかです。
あれもこれもと総花的に改善しようとするのではなく、前述の発見方法を用いて最も弱い環であるボトルネックを一点に絞り込みます。ここを間違えると、その後の努力がすべて無駄になってしまうため、データに基づいた慎重な特定が必要です。
ステップ2:制約を徹底活用する
ボトルネックが見つかったら、すぐに設備投資や人員増強を行うのではなく、まずは現状のリソースでボトルネック工程の能力を最大限に引き出すことを考えます。
例えば、ボトルネック工程の担当者が休憩を取る際は交代要員を入れてマシンを止めない、ボトルネック工程には良品だけを流して無駄な処理をさせない、事務作業などの付帯業務を他の人に任せて本質的な作業に集中させる、といった工夫です。追加コストをかけずに、今ある能力を100%使い切る方法を模索します。
ステップ3:制約以外を制約に従わせる
ボトルネック工程の処理能力が限界(例えば1時間に50個)だと分かったら、それ以外のすべての工程のペースを、ボトルネックに合わせて調整します。
前工程で能力いっぱいに100個作っても、ボトルネックで詰まって在庫(ムダ)になるだけです。あえて他の工程の稼働率を落とし、ボトルネックのペースに合わせて資材を投入し、全体の流れをスムーズにします。このステップは、「全員が忙しく働かなければならない」という従来の常識を覆す必要があるため、心理的な抵抗が大きい部分でもあります。
ステップ4:制約の能力を向上させる
ステップ2と3を行ってもまだ全体の能力が不足している場合に、初めて制約の能力向上に取り組みます。ここでは、人員の追加採用、高性能な設備の導入、残業やシフトの追加、外注の活用といった、コストを伴う投資を行います。
ボトルネックの能力が上がれば、それと連動してシステム全体のアウトプットも即座に向上します。投資対効果(ROI)が最も高くなるタイミングであり、ここでの投資は組織の成長に直結します。
ステップ5:惰性を防ぎプロセスを繰り返す
ステップ4によってボトルネックの能力が向上すると、今度は別の箇所が新たなボトルネックとして浮上してきます。制約はなくなったわけではなく、移動しただけです。そこで、改善活動をここで終わらせず、再びステップ1に戻って新しい制約を見つけ、改善のプロセスを繰り返します。
注意すべきは、過去のルールや成功体験に固執する惰性です。状況が変われば、以前の最適解が新たな制約になることもあるため、常にゼロベースで検証し続ける姿勢が重要です。
業務効率化における具体的な改善アプローチ(ECRSなど)
ボトルネック解消のために業務プロセスを見直す際、やみくもに変更するのではなく、フレームワークを用いることで効果的かつ漏れのない改善が可能になります。ここでは、代表的な業務改善フレームワークである「ECRS(イクルス)の原則」を中心に、具体的なアプローチを紹介します。
ECRSの原則によるプロセスの見直し
ECRSは、業務改善を行う際の検討順序を示した原則です。
Eliminate(排除):その業務自体をなくせないか?(目的を問う、無駄な承認や報告をやめる)
Combine(結合):別の業務と同時にできないか?(似た作業をまとめる、担当者を統合する)
Rearrange(交換・順序変更):手順や場所、担当者を入れ替えられないか?(並行処理にする、ボトルネック工程を後に回す)
Simplify(簡素化):もっと単純にできないか?(テンプレート化する、ツールを使う)
この順番で検討することで、コストをかけずに大きな効果を得られる改善策から着手できます。まずはやめることを考えるのが鉄則です。
業務の標準化とマニュアル整備
属人化によるボトルネックを解消するためには、業務の標準化が不可欠です。「誰がやっても同じ品質、同じ時間でできる」状態を目指し、作業手順書やマニュアルを整備します。動画マニュアルやチェックリストを活用し、暗黙知を形式知に変えることで、特定の担当者が不在でも業務が回る体制を作ります。
また、標準化されることで業務にかかる時間のばらつきが減り、計画的なリソース配分が可能になるというメリットもあります。新人の教育コスト削減や、業務品質の安定化にも寄与します。
自動化ツール(RPA・AI)の導入
定型的な入力作業やデータ照合、単純な判断業務がボトルネックになっている場合、RPA(ロボティック・プロセス・オートメーション)やAI(人工知能)の導入が極めて有効です。RPAは、人間がPC上で行う操作をロボットが代行するツールで、大量のデータを高速かつ正確に処理できます。
例えば、請求書のデータ入力や交通費精算のチェックなどを自動化することで、人間の数百倍のスピードで処理し、ボトルネックを一気に解消します。人間は、人間にしかできない創造的な業務や判断業務にリソースを集中させることができます。
アウトソーシング(BPO)の活用
社内のリソースだけではどうしても処理しきれない場合や、専門性が高く社内で育成するのが難しい業務がボトルネックになっている場合は、アウトソーシング(BPO:ビジネス・プロセス・アウトソーシング)を活用します。経理、人事、コールセンター、物流などのノンコア業務を専門業者に外部委託することで、社内のリソース制約から解放されます。
外部の専門ノウハウを活用することで、品質を維持・向上させながら処理能力を柔軟に拡張できるのがメリットです。ただし、丸投げにするのではなく、委託する業務内容や品質基準を明確に定義しておく管理能力が求められます。
ITシステムにおけるボトルネック対策の技術
Webサービスや社内システムが「重い」「遅い」と感じる場合、ITインフラのどこかにボトルネックが存在しています。ITシステムにおけるパフォーマンス低下を解消するための、技術的なアプローチについて解説します。
スケールアップとスケールアウト
サーバーの処理能力不足がボトルネックの場合、2つの拡張アプローチがあります。「スケールアップ(垂直統合)」は、サーバー自体の性能を上げることです。CPUを高性能なものに交換したり、メモリを増設したりします。設定変更などが少なくて済む反面、ハードウェアの性能限界があります。「スケールアウト(水平統合)」は、サーバーの台数を増やして負荷を分散させることです。
Webサーバーなどを複数台並列に稼働させることで、アクセス増に対応します。クラウド環境では柔軟に構成変更が可能であり、ボトルネックの原因(CPU負荷か、アクセス数か)に応じて適切な手法を選択します。
データベースのチューニング
システムのパフォーマンス問題の大半は、データベース(DB)に原因があると言われます。データの読み書き速度がボトルネックになっている場合、DBのチューニングが必要です。
具体的には、頻繁に検索されるカラムに「インデックス(索引)」を作成して検索速度を上げたり、SQLクエリ(命令文)を見直して効率的な処理に書き換えたりします。また、HDDからSSDへのストレージ変更や、DBサーバーのメモリ増設なども有効です。データベース設計の段階で正規化や非正規化を適切に行うことも、将来的なボトルネック予防につながります。
キャッシュの活用とCDNの導入
毎回データベースからデータを取得したり、Webサーバーでページを生成したりしていると処理に時間がかかります。そこで、頻繁にアクセスされるデータや計算結果を、高速に読み出せるメモリ上などに一時的に保存する「キャッシュ」を活用します。
また、画像や動画などの静的コンテンツを、ユーザーに近い場所にあるサーバーから配信する「CDN(コンテンツ・デリバリ・ネットワーク)」を導入することで、ネットワークの遅延(ボトルネック)を解消し、Webサイトの表示速度を劇的に向上させることができます。
【事例】業界別・シーン別のボトルネックと対策
ボトルネックはあらゆる業務シーンに潜んでいます。ここでは、具体的な職種やシチュエーションにおいて、どのようなボトルネックが発生しやすく、それに対してどのような対策が有効か、ケーススタディ形式で紹介します。
営業部門:見積書作成の承認待ち
【現状】営業担当者が作成した見積書を顧客に提出する際、必ず課長と部長の承認が必要となっている。しかし、部長が外出や会議で多忙なため、承認が下りるまでに数日かかり、顧客への提案スピードが遅れている。
【ボトルネック】部長の承認プロセス
【対策】権限委譲を行い、一定金額以下の見積もりは課長決済のみでOKとするルールに変更する(ECRSのEliminate/Simplify)。また、モバイル対応のワークフローシステムを導入し、部長が外出先からでもスマホで即座に承認できるようにする。これにより、承認リードタイムを数日から数時間に短縮し、受注率を向上させる。
開発プロジェクト:特定エンジニアへのレビュー集中
【現状】ソフトウェア開発において、若手が書いたコードの品質チェック(レビュー)ができるのが、ベテランのAさん一人しかいない。Aさんは自身の開発業務もあり、レビュー待ちのコードが大量に滞留し、リリース直前にバッファがなくなる。
【ボトルネック】ベテランAさんのレビュー時間(スキルの属人化)
【対策】ペアプログラミングやモブプログラミングを導入し、開発とレビューを同時に行うことで手戻りを防ぐ。また、自動コード解析ツール(Lintツールなど)を導入して単純なミスは機械的に排除し、Aさんの負担を減らす。中長期的には、レビューガイドラインを作成し、BさんやCさんでもレビューができるように教育を行い、ボトルネックを解消する。
物流・配送:出荷検品作業の遅延
【現状】ECサイトのセール期間中に注文が急増。ピッキング(商品集め)までは順調だが、最終的な検品・梱包エリアのスペースと人員が限られているため、そこで荷物が溢れかえり、配送トラックの出発時間に間に合わない事態が発生している。
【ボトルネック】出荷検品・梱包工程
【対策】ボトルネック工程に人員を集中投下する(制約の能力向上)。一時的に他部署から応援を呼ぶ、あるいは短期アルバイトを雇用する。また、ハンディターミナルやバーコードリーダーを導入して検品作業をデジタル化・高速化する。スペースが制約であれば、梱包作業台のレイアウトを変更し、動線を短縮して作業効率を上げる。
ボトルネック解消を成功させるための重要ポイント
ボトルネックの解消は、テクニックだけで達成できるものではありません。組織全体を巻き込み、継続的な改善文化を根付かせるためのマインドセットや運用面のポイントを解説します。
局所最適ではなく「全体最適」を常に意識する
ボトルネック解消において最も陥りやすい罠が局所最適です。ボトルネック以外の工程を改善しても、全体の成果には繋がらないことを肝に銘じる必要があります。自分の部署だけ効率化しても、ボトルネックで詰まるなら意味がありません。
常に「組織全体のスループットを最大化する」というゴール(全体最適)を意識し、部門の壁を超えてボトルネック工程を助ける姿勢が求められます。評価制度も、個人の効率だけでなく、全体の成果への貢献度を評価する仕組みに変えていく必要があります。
組織間の連携とコミュニケーション強化
ボトルネックは、部署と部署のつなぎ目で発生することが多いです。前工程の担当者は「自分の仕事は終わったから関係ない」と考え、後工程の担当者は「前工程からモノが来ないから仕事ができない」と不満を持つ。こうしたセクショナリズムが改善を阻害します。
関連する部署のメンバーが集まり、業務フロー全体を共有し、お互いの状況や困りごとを理解し合うコミュニケーションの場を設けることが重要です。相互理解が深まれば、「前工程でこうしておけば、後工程が楽になる」といった全体最適の視点での連携が生まれます。
一度きりで終わらせずPDCAを回し続ける
ビジネス環境は常に変化しています。一度ボトルネックを解消しても、市場の変化、人員の入れ替わり、新技術の登場などによって、新たなボトルネックは必ず発生します。改善活動を一過性のイベントで終わらせるのではなく、日常業務の中に組み込み、PDCAサイクル(Plan-Do-Check-Action)を回し続けることが重要です。
定期的にKPIをモニタリングし、業務フローを見直す習慣をつけることで、組織は変化に強く、常に進化し続ける体質へと変わっていきます。
まとめ
ボトルネックとは、組織やシステムのパフォーマンスを制限している「最も弱い環」のことです。これを放置すれば、生産性の低下、納期の遅延、在庫の増加、従業員の疲弊といった深刻なリスクを招きます。しかし、TOC(制約理論)の視点を持てば、ボトルネックは「そこさえ改善すれば全体が良くなる」という、極めて効率的な改善ポイントでもあります。
まずは現状を可視化して真のボトルネックを特定し、ECRSの原則やITツールを活用して解消に取り組んでください。そして何より、部分最適ではなく全体最適の視点を持ち、組織全体で継続的に改善し続ける文化を育てることが、企業の競争力を高める最短ルートとなります。
コンサルティングのご相談ならクオンツ・コンサルティング
コンサルティングに関しては、専門性を持ったコンサルタントが、徹底して伴走支援するクオンツ・コンサルティングにご相談ください。
クオンツ・コンサルティングが選ばれる3つの理由
②独立系ファームならではのリーズナブルなサービス提供
③『事業会社』発だからできる当事者意識を土台にした、実益主義のコンサルティングサービス
クオンツ・コンサルティングは『設立から3年9ヶ月で上場を成し遂げた事業会社』発の総合コンサルティングファームです。
無料で相談可能ですので、まずはお気軽にご相談ください。
関連記事
専門用語
カスタマーサクセスとは?サポートとの違いやKPI、LTVを最大化する3つの手法
カスタマーサクセスの定義やカスタマーサポートとの決定的な違い、SaaSビジネスにおいて重要視される理由を専門家が徹底解説します。LTV最大化に向けたKPIの設定方法、チャーンレートの種類、ハイタッチ・ロータッチ・テックタッチという3つの支援モデル、オンボーディングの成功法則まで網羅。現場で役立つ具体的な施策や必要スキルも紹介します。
専門用語
SFA(営業支援システム)とは?意味やCRMとの違い、導入メリットと失敗しない選び方
SFA(営業支援システム)の定義から、CRM・MAとの違い、導入メリット、失敗の原因、ツールの選び方まで徹底解説します。属人化しがちな営業活動を可視化し、組織全体の営業力を底上げするための実践的な知識を網羅しました。自社に最適なSFAを選定し、確実に定着させるためのポイントを解説します。
専門用語
タイムラインとは?意味やビジネスでの使い方、LINE・Googleマップの機能まで解説
タイムラインの基本的な意味から、ビジネスにおける工程表としての使い方、Excelでの作成手順、LINEやGoogleマップにおける機能までを網羅的に解説。プロジェクト管理から日常生活まで幅広く使われるタイムラインを深く理解し、活用するための完全ガイドです。
専門用語
SWOT分析とは?やり方や4つの要素、戦略を導くクロスSWOT分析まで徹底解説
SWOT分析の定義や4つの要素である強み・弱み・機会・脅威について解説します。分析のやり方やテンプレート、スターバックスなどの企業事例に加え、戦略策定に欠かせないクロスSWOT分析の手法も網羅。経営戦略やマーケティング、個人の自己分析にも役立つ実践ガイドです。
専門用語
マイルストーンとは?意味やスケジュールの書き方、プロジェクトを成功させる設定のコツ
マイルストーンの意味や語源、ビジネスにおける重要性を解説します。スケジュール管理との違い、ガントチャートへの書き方、SMARTの法則を活用した設定のコツまでを網羅。プロジェクトの遅延を防ぎ、確実にゴールへ導くための実践的なマイルストーン管理術を紹介します。
専門用語
CMSとは?初心者でもわかる意味や導入メリット、種類別のおすすめツール比較
CMS(コンテンツ管理システム)の基本的な意味から仕組み、導入メリット、WordPressやヘッドレスCMSなどの種類別おすすめツールまでを徹底解説します。自社に最適なCMSの選び方やセキュリティ対策も網羅した、Webサイト制作と運用のための完全ガイドです。
専門用語
PoC(概念実証)とは?意味やプロトタイプとの違い、失敗を防ぐ進め方を徹底解説
PoC(概念実証)の定義や目的、プロトタイプとの違いを解説します。PoC疲れを防ぎ、成功させるための具体的な進め方や検証項目、業界別の活用事例も紹介。新規事業やDX推進において、リスクを最小限に抑えながら実現可能性を検証するための実践ガイドです。
専門用語
ブレインストーミングとは?効果を最大化するやり方と4原則、アイデア整理法まで徹底解説
ブレインストーミングの基本的な意味や効果、実施する上で守るべき4原則を解説します。アイデア出しを活性化するSCAMPER法などのフレームワークや、KJ法を用いた収束の手順、失敗しないためのポイントも網羅。会議の生産性を高め、チームの創造性を引き出すための実践ガイドです。
専門用語
フローチャートの書き方完全ガイド!記号の意味からExcel作成術、業務効率化の事例まで
フローチャートの基本記号や書き方、Excelを使った作成手順を初心者向けに徹底解説。業務プロセスの可視化やシステム設計、マニュアル作成に役立つ図解テクニックを紹介します。論理的で見やすいフローチャートを作るコツや、無料ツールの活用法も網羅した完全ガイドです。
専門用語
LLM(大規模言語モデル)とは?仕組みや代表的なモデル、ビジネス活用事例から課題まで完全網羅
LLM(大規模言語モデル)の基礎から仕組み、GPT-4oやClaudeなどの代表モデル、ビジネス活用事例、RAGによる最適化、ハルシネーションなどの課題までを網羅的に解説。生成AIの中核技術であるLLMを深く理解し、ビジネスに活かすための完全ガイドです。
